包商大厦高压配电柜因使用年久设备老化,存在严重用电安全隐患,经常引起跳闸无法保证设备的正常运行。管理处从去年下半年开始找施工方更换新的高压配电柜项目,经过计划安排定于今年4月30日11点--5月4日进行断电施工。

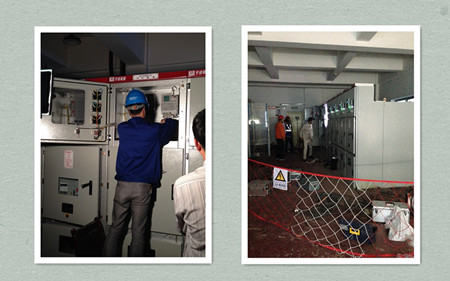

管理处提前做好前期的准备工作:大堂内张贴停电通知,每户业主上门进行签收和解释,让各位业主提前安排好工作。同时向公安局借用临时用电,维修科员工电缆线接线,并对消防电梯专线接入和每楼层电梯厅照明灯安装,确保消防电梯和楼层照明灯24小时的应急供电。4月30日11点中午11点停电后,大楼启动了发电机,确保了5天时间大楼电梯、公共照明、消防系统、安全系统、监控系统的正常运行,安装施工方从4月30日停电后开始拆除吊装、柜子就位、二次线路接入、内压测试、柜子调试。经过施工方加班施工,提前完成安装调试等工作。在4日下午2点30分供电局提前恢复供电,大厦的高压配电柜更换工作顺利完成!
